Innovación y Desarrollo — Adquisición, instalación y puesta en funcionamiento de bienes tecnológicos para la transformación digital del municipio.
Salto del 38,6% al 85% de avance global tras desbloquear el espacio del PEI.
Estado de los 5 componentes: sensores IoT, PEI, RV/RA e IA generativa.
Justificación técnica de la prórroga (Adicional N° 01, +30 días).
Frentes externos que requieren coordinación con MinTIC y la Alcaldía.
Reuniones con la Universidad de Cartagena y MinTIC que encaminan la interoperabilidad.
Hitos cumplidos y compromisos del siguiente periodo hacia el acta final.
Con corte al 13 de mayo de 2026, el avance global ponderado alcanza el 85%, un incremento cercano a 46 puntos frente al Primer Informe. La recepción del espacio físico del PEI desbloqueó los componentes de mayor exigencia logística.
| Modalidad | Administración de Proyectos · Decreto Ley 591/1991, art. 9° |
| Contratante | Municipio de Yaguará (Huila) |
| Contratista | Aurotech S.A.S. · NIT 901.647.815-1 |
| Supervisor | Dr. Wilmer Medina Andrade |
| Suscripción | 29 de enero de 2026 |
| Acta de inicio | 25 de febrero de 2026 |
La entrega tardía del espacio físico del PEI en la Casa de la Cultura —hito habilitante— generó un efecto en cadena sobre los componentes inmersivos. La prórroga responde a una dependencia externa identificada y documentada oportunamente, con fundamento en los artículos 14 y 16 de la Ley 80 de 1993.
Tras la entrega tardía del espacio del PEI, se aplicó un plan de choque que recuperó la brecha del cronograma sin comprometer el alcance ni la calidad de los entregables.
Recibido el espacio del PEI, las actividades de los Componentes 2, 3, 4 y 5 se ejecutaron en paralelo en lugar de secuencialmente.
Decisiones técnicas (base de datos provisional, voz genérica del video 360°, vínculo del mural) para avanzar sin esperar dependencias externas.
Brecha recuperada en un solo periodo, validando la pertinencia de la prórroga y la capacidad de respuesta del contratista.
Los componentes 2 y 3, los más rezagados en el Primer Informe, lideran ahora la recuperación: +85 y +77 pp tras la recepción del espacio físico.
La ejecución real (rojo) cayó por debajo del plan durante marzo y abril por la entrega tardía del espacio del PEI, y se recuperó hasta superar la línea base vigente tras la prórroga. SPI ≥ 1 indica ejecución a tiempo respecto al plan vigente.

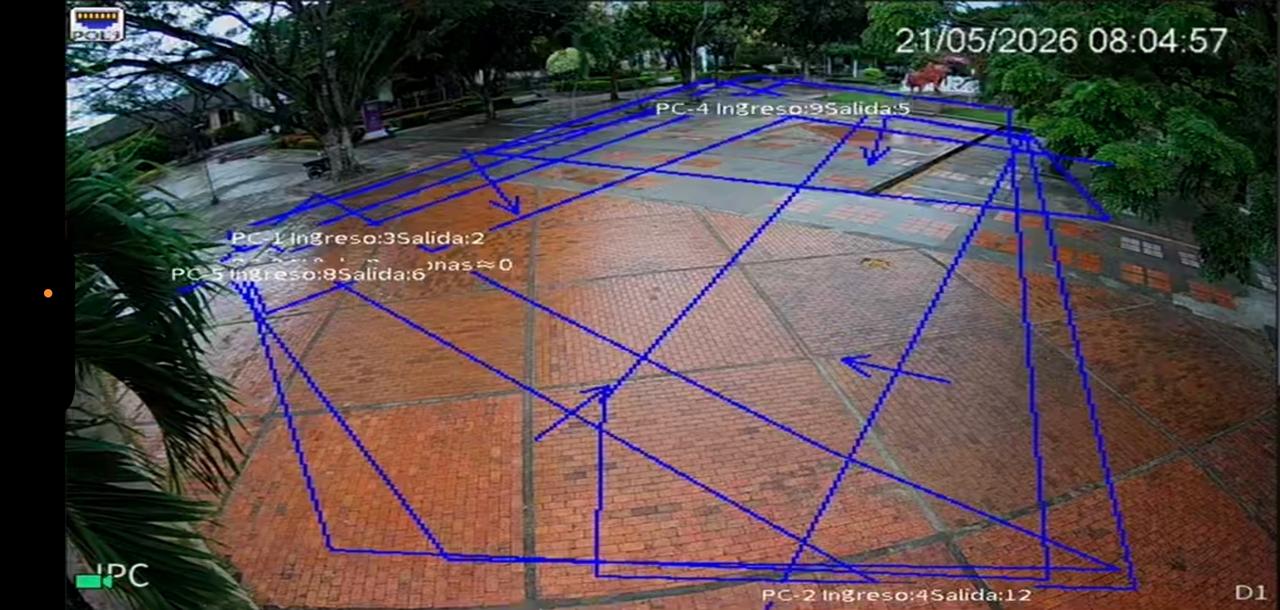

Kit tecnológico de la vertical de turismo con sensor de aforo y reconocimiento facial, bajo modalidad llave en mano, alineado con los estándares FIWARE / NGSI / Smart Data Models del MinTIC.
Nodo físico de convergencia entre la red sensórica, los servicios de datos, las experiencias inmersivas y los agentes de IA. Estructura, techos, sistema eléctrico, espacio de RV, piso de madera y almacenamiento al 100%.
80% · En pruebas. Refinamiento visual. Entrega 26/05.
55% · En edición. Voz genérica para acelerar el cierre. Entrega 26/05.
70% · En desarrollo. Mural físico en ejecución. Entrega 23/05.
La experiencia de Realidad Aumentada se vincula al mural artístico «Yaguará, Corazón Natural del Huila», actualmente en pintura — superando la dependencia del muro físico sin recurrir al vinilo de mitigación. (clic para ampliar)
Sistema modular que coordina múltiples agentes de lenguaje, voz, imagen y avatar. Avatares inteligentes que guían al visitante con rutas personalizadas e interacción con contenido inmersivo.
| C3 · Adecuación sala de juntas | 23 may |
| C4 · Simulador VR y Video 360° | 26 may |
| C3 · Espacio Coworking | 23 may |
| C4 · Experiencia de RA | 23 may |
| C5 · Agentes de IA multimodular | 26 may |
| C3 · Administración y mesa | 26 may |
| C2 · Pruebas de estrés | 23 may |
| C2/C5 · Plataforma País y gov.co | MinTIC |
Se socializó la metodología y el esquema de interoperabilidad para el consumo de los datos de la red sensórica.
El equipo del Ministerio instruyó cómo consumir los datos abiertos que alimentarán el PEI.
Las reuniones de esta semana con la Universidad de Cartagena y MinTIC Datos Abiertos encaminaron la interoperabilidad de datos, y el mural físico —antes en riesgo— ya está en ejecución. Las dependencias restantes no comprometen el cierre dentro del plazo vigente.
Esquema avalado por la Universidad de Cartagena y MinTIC Datos Abiertos. Sistema listo vía API REST; integración de sistemas prevista para el 25 de mayo.
Acompañamiento técnico para definir alternativas compatibles con la plataforma institucional.
Resuelto: el mural artístico físico ya está en ejecución y la experiencia de RA se vincula directamente a él.
Operando con base provisional genérica; se actualizará con la base oficial cuando esté disponible.
| Cierre de mobiliario del PEI | Aurotech · 23–26 may |
| Simulador VR y Video 360° | Aurotech · 26 may |
| Experiencia de RA (mural) | Aurotech · 23 may |
| Agentes de IA multimodular | Aurotech · 26 may |
| Pruebas de estrés (C2) | Aurotech · 23 may |
| Integración de datos | Aurotech + MinTIC · 25 may |
| Capacitación, credenciales y cesión de PI | Aurotech · acta final |
| Acta final de ejecución | Municipio + Aurotech · junio |
Aurotech reitera su compromiso con el cierre técnico, la capacitación del personal del Municipio, la entrega segura de credenciales y la cesión de la propiedad intelectual a favor de Yaguará.
